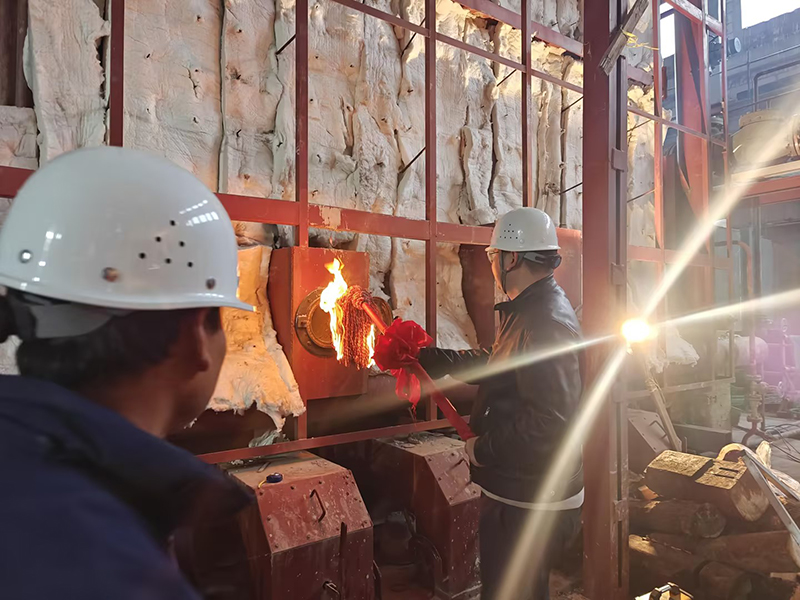

近日,寒潮來襲,凜冬將至,臨夏州積石山縣氣溫持續走低。10月30日,由甘肅建投一安公司承建的積石山縣城區供熱工程開始供熱,比原計劃提前2天將溫暖送入千家萬戶。

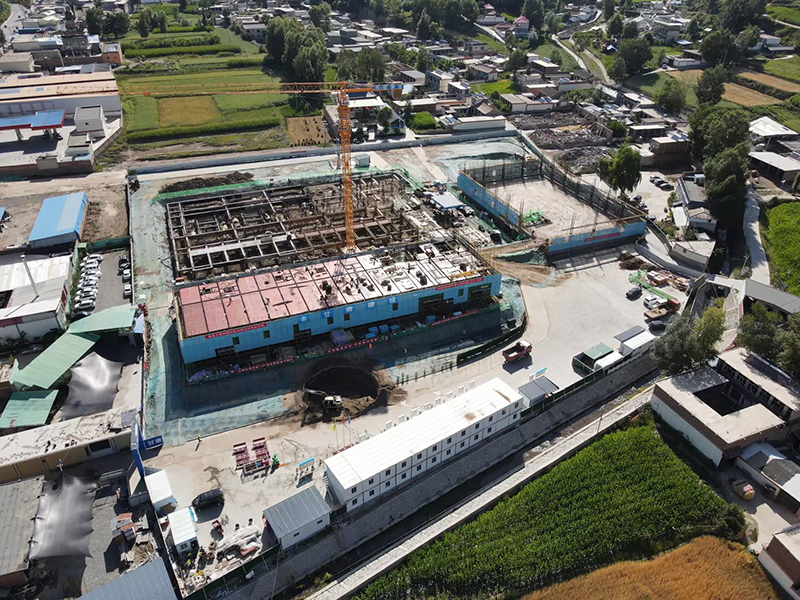

該項目主要包括新建4臺29MW鏈條鍋爐及其配套附屬工程,涉及土建基礎、設備安裝、強弱電、鋼結構、特種設備、消防等多個專業,專業跨度大、工序銜接復雜、工期緊張是項目主要特征。自2023年5月18日正式開工建設,項目部就錨定2024年供暖目標,倒排工期,掛圖作戰,排出季度、月份和每周的形象進度表,以周保月、以月保季、以季保年,確保工程按時間節點要求序時推進。針對施工組織復雜等特點,項目團隊敏銳捕捉成本管控關鍵點,在施工難度大、工序銜接復雜的瓶頸環節,優化工序和施工方案,達到了降本增效的目的。

積石山縣發生6.2級地震對已完工的鍋爐爐排造成損害,為不延誤工期,在做好安全防護和作業人員心理疏導的基礎上,項目部第一時間聯系廠家發貨,安排兩個班組連續作業,最終在12月31日前消除了地震對工期的影響。

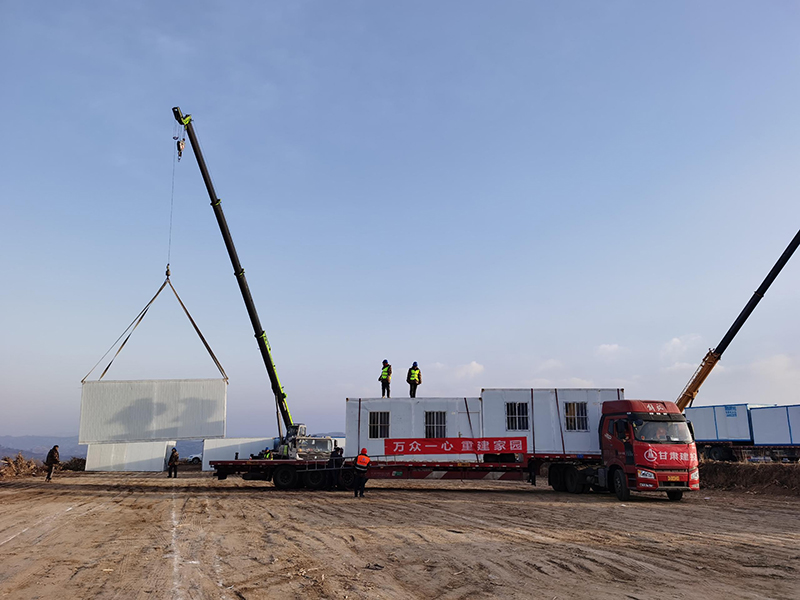

除了做好自救工作外,項目部還積極履行國企社會責任。2023年12月19日,地震發生后第二天,項目部派出全體管理人員配合建設單位轉運應急物資。12月21日,在一安公司統一安排下,抽調施工人員配合轉運搭建應急活動板房。搶險救災期間,項目部施工人員頂著嚴寒帶來的不便,24小時不間斷施工作業,僅用9天時間在積石山縣石塬鎮沈家坪村麻歐洼社集中安置點、曹家社集中安置點等地,參與轉運、搭建應急活動板房190間,改建廁所6套,有力保障了受災群眾居住安全。 此外,項目部注重技術創新解決施工難題。在該項目鍋爐吊裝過程中,由于吊物重量過大,難以設置限位,造成吊物移動過程中產生無規律晃動,不但大大增加了施工難度,也增加了施工時間。在面對這一難題時,項目部的工程技術人員勇挑重擔,積極開展技術攻關。經過長期的實踐探索和理論研究,終于成功研發出了一種鍋爐安裝組件及包含組件的安裝架并在施工中順利應用。經測算,安裝架投入使用后,為項目節省經濟效益約20萬元,節省工期10天。此安裝架也通過了國家知識產權局審查備案,獲得國家發明專利證書。 通訊員 劉斌
