【聚焦省外】華能九臺電廠風電項目全容量并網發電
發布日期:2025-03-05 14:12:34     來源:甘肅建投官網 字號: [] 瀏覽次數:79

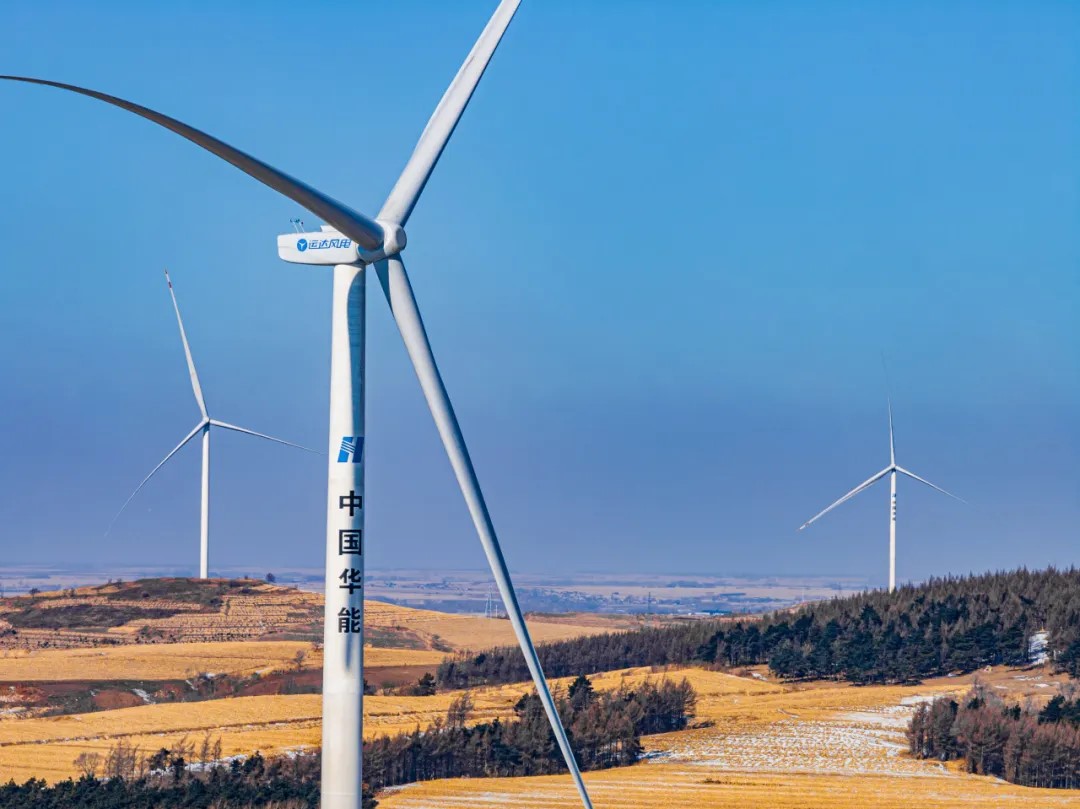

  3月1日,由甘肅建投安裝公司承建的華能吉林發電有限公司九臺電廠鄉村振興風電項目全容量并網成功。


該項目位于吉林省長春市九臺區,新建設66kV升壓站1座,安裝風力發電機組5臺,其中單機容量5.5MW的風力發電機組4臺,6.25MW的1臺,風機所發電量經風機配套箱變升壓后通過6km的35kV集電線路接入本期新建35/66kV無人值守升壓站。項目自2024年9月開工,2025年2月具備并網條件。施工過程中,施工人員克服嚴寒等極端天氣,于今年1月完成全部施工任務達到并網條件。經調試,于3月1日一次全容量并網成功。

作為九臺區首個規?;L電項目,該項目是服務東北振興戰略的標志性項目。項目核準容量為28.25MW,年發電量約12713萬千瓦時,其并網發電標志著區域能源結構從傳統火電向綠色低碳轉型邁出關鍵一步,為東北全面振興注入了“綠色動能”。
